ตอนที่ 6
ลงมือก่อสร้างบ้าน
การลงเสาเข็มเป็นแบบเข็มเจาะ
ซึ่งทางบริษัทส่งรายงานผลการทดสอบเสาเข็มมาให้
หลังจากที่ได้อ่านแล้วก็ถามกลับไปว่า
เสาเข็มที่ลงลึกเท่าไร ?
ในรายงานไม่มี
เพราะปัญหาบ้านเก่าที่รื้อออกไป..
คือบ้านทรุด
เพราะลงเสาเข็มสั้นไป
แต่ทางบริษัทก็ไม่สามารถตอบได้
ถามไปทางโฟร์แมนก็บอกว่า..
เค้ารู้คนเดียว
คือ งง งัย สรุปคือไม่มีใครบอกได้***
งานก็เดินไปเรื่อย..
จนกระทั่งถึงขั้นตอนการปูพลาสติกกันชื้น
บริษัทโทรมาต่อรองว่าไม่ปูได้ไหม
ซึ่งใน BOQ ก็ระบุว่ามีนะ
เราก็ยืนยันไปว่าต้องปู
หลังจากนั้นก็ดำเนินการให้ แล้วก็เงียบไป
จนกระทั่งปูแผ่นพื้นสำเร็จเสร็จ
เทปูนพื้นเรียบร้อย ระหว่างนี้เราก็เข้าไปดูบ้าง
แต่ไม่ได้บ่อยเท่าไร
จนกระทั่งหน้างานไม่มีโฟร์แมนคุม***
ไม่แน่ใจว่าลาออกไปเอง
หรือมีปัญหาอะไรกัน
ณ จุดนี้ เราเริ่มไม่สบายใจแล้ว
สร้างบ้านหน้างานไม่มีคนคุมงาน
มีแต่คนงานทำกันไปเอง
คุณภาพงานจะออกมาเป็นอย่างไร
ใครจะอ่านแบบ
จากตรงนี้ เราเริ่มเข้าหน้างานวันเว้นวัน
หรือ เท่าที่จะว่างเข้าไปดูได้
แต่ก็ไม่ได้มีความรู้อะไรในการก่อสร้าง
ไปก็ได้แต่ถ่ายรูปไว้ตามจุดต่าง ๆ
ไม่เคยเข้าไปแล้วเจอ
คนที่ว่าจะมาดูหน้างานให้เลย

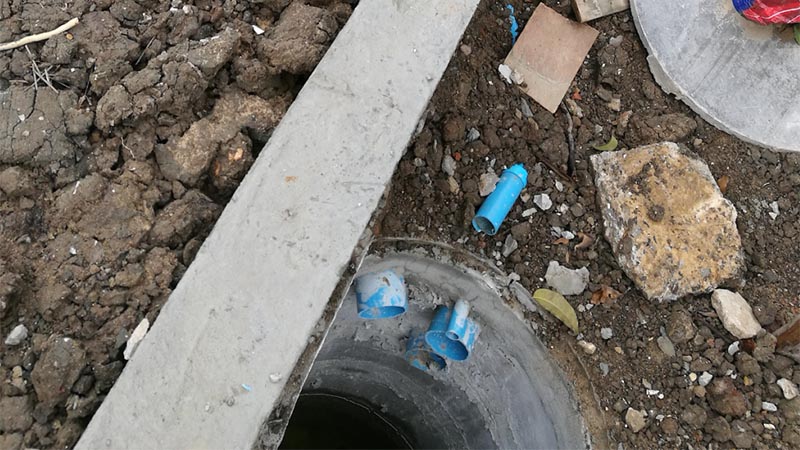

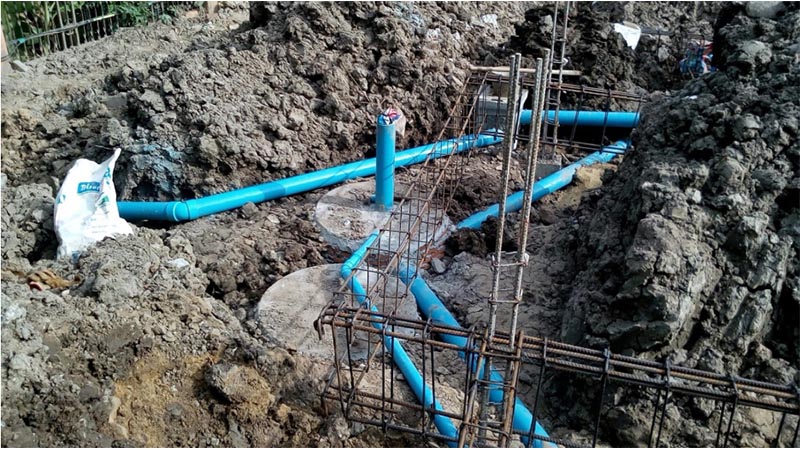

เรื่องบ่อบำบัด
ทางบริษัทเสนอเป็นแบบบ่อเกรอะ บ่อซึม
ซึ่งจุดนี้บริษัทโฆษณาว่า..
เป็นจุดแข็งของเค้าเลย
ใน BOQ คิดราคาเป็นถังบำบัดสำเร็จรูป
ซึ่งตอนแรกสุดเราก็รับข้อเสนอนั้นมา
แต่พอมีปัญหาเกิดขึ้น และปรึกษามาหลาย ๆ ฝ่าย
สรุปว่า..
ควรตัดปัญหาใช้เป็นถังบำบัดสำเร็จรูปดีกว่า
ป้องกันปัญหาที่จะเกิดในอนาคต
